案例展示
【48812】华龙一号漳州核电1号机组首台蒸汽发生器吊装成功

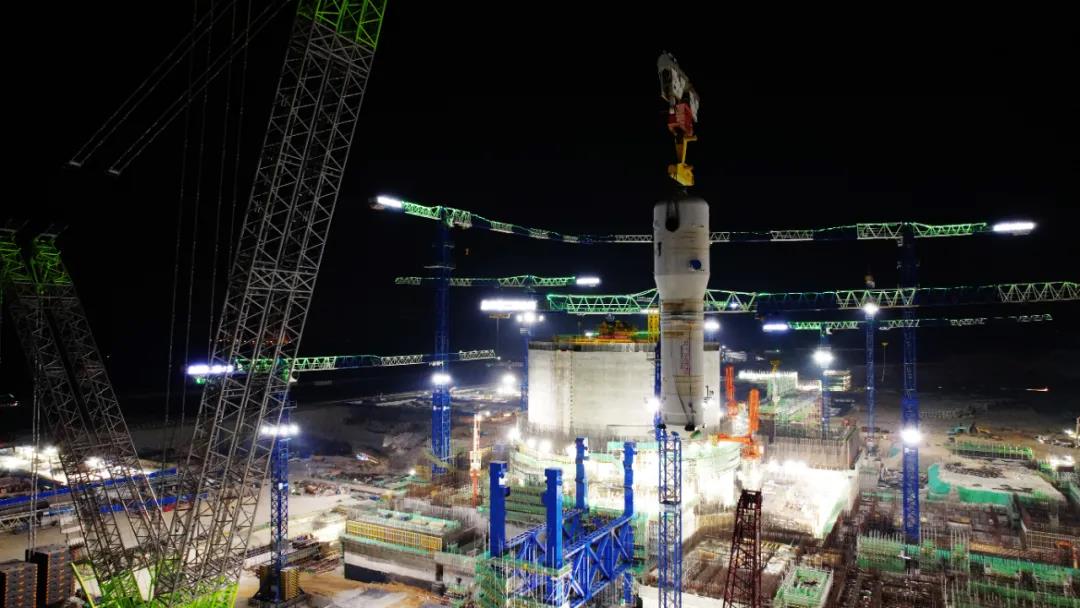

9月26日13时48分,跟着现场总指挥一声令下,3200吨履带式大吊车慢慢发动,漳州核电1号机组首台蒸汽发生器(第二环路)通过翻转、提高、变幅等一系列既定工序,于9月27日1时06分顺畅吊装就位。整个吊装进程平稳、安全、流通,为后续主设备吊装奠定了坚实基础,漳州核电项目“主设备先行引进法”施工赢得“开门红”。
ZH-65型蒸汽发生器是华龙一号机组最中心的设备之一,是国内首型具有彻底自主知识产权的第三代核电蒸汽发生器。它的体积巨大,结构较为杂乱而精密,各项功能优异,其规划和制作的高技术上的含金量代表了我国高端制作业的前沿水平。本次施工选用新式翻转设备,该设备使用重力和杠杆原理,无需特别固定办法就能使主设备和翻转支架构成一个全体,比照传统的固定支架装置调整和装置、拆开抱环等工序,操作简单、安全性高,人因失误概率低,极大提高了施工功率和安全。
核岛主设备先行引进法施工,是在穹顶吊装前,选用大型履带吊将主设备(包含能接受压力的容器、蒸发器、主泵泵壳、稳压器,以及设备就位前所需支撑)引进反应堆厂房,改动以往核电机组传统的先土建后装置的次序施工形式,转变为土建、装置平行施工形式,与惯例办法比较在主回路要害途径上节省等候环吊可用的时刻,从而使主回路的装置作业提早开端,可大幅节省核电项目的施工工期。中核集团漳州核电项目办理大团队为保证核岛主设备先行引进作业顺畅推动,建立了主设备先行引进专项小组,联合中核工程、中核咨询、中核二三等相关单位,以周、日例会机制第一时刻和谐处理了工程推动中遇到的各种限制问题。一起以党建为引领,建立主设备先行引进党员突击队,以党员为骨干力量,废寝忘食冲锋在前,有用保证方针完成。
日前能接受压力的容器支撑环、主泵笔直支撑、首台蒸汽发生器等要害设备均已顺畅吊装就位,漳州核电1号机组主设备先行引进施工正一步步厚实推动。漳州核电项目办理团队决计以立异为动力,建设好中核集团华龙一号批量化首堆演示工程。
